实施定量风险分析是就已识别风险对项目整体目标的影响进行定量分析的过程。本过程的主要作用是,产生量化风险信息,来支持决策制定,降低项目的不确定性。



并非所有项目都需要实施定量风险分析。能否开展稳健的分析取决于是否有关于单个项目风险和其他不确定性来源的高质量数据,以及与范围、进度和成本相关的扎实项目基准。定量风险分析通常需要运用专门的风险分析软件,以及编制和解释风险模式的专业知识,还需要额外的时间和成本投入。

项目风险管理计划会规定是否需要使用定量风险分析,定量分析最可能适用于大型或复杂的项目、具有战略重要性的项目、合同要求进行定量分析的项目,或主要相关方要求进行定量分析的项目。

通过评估所有单个项目风险和其他不确定性来源对项目结果的综合影响,定量风险分析就成为评估整体项目风险的唯一可靠的方法。

在实施定量风险分析过程中,要使用被定性风险分析过程评估为对项目目标存在重大潜在影响的单个项目风险的信息。

实施定量风险分析过程的输出,则要用作规划风险应对过程的输入,特别是要据此为整体项目风险和关键单个项目风险推荐应对措施。定量风险分析也可以在规划风险应对过程之后开展,以分析已规划的应对措施对降低整体项目风险敞口的有效性。

实施定量风险分析是就已识别的单个项目风险和不确定性的其他来源对整体项目目标的影响进行定量分析的过程。本过程的主要作用是,量化整体项目风险敞口,并提供额外的定量风险信息,以支持风险应对规划

并非所有项目都需要实施定量风险分析。能否开展稳健的分析取决于是否有关于单个项目风险和其他不确定性来源的高质量数据,以及与范围、进度和成本相关的扎实项目基准。定量风险分析也可以在规划风险应对过程之后开展,以分析已规划的应对措施对降低整体项目风险敞口的有效性。

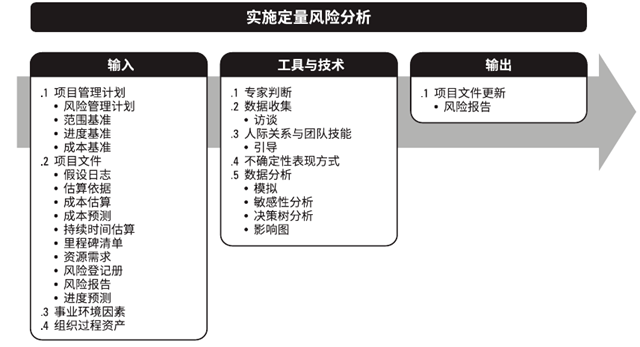

一、 输入

1.      项目管理计划:

a)      风险管理计划:确定项目是否需要定量风险分析,还会详述可用于分析的资源,以及预期的分析频率

b)     范围基准:提供了对单个项目风险和其他不确定性来源的影响开展评估的起始点

c)      进度基准:提供了对单个项目风险和其他不确定性来源的影响开展评估的起始点

d)     成本基准:提供了对单个项目风险和其他不确定性来源的影响开展评估的起始点

2.      项目文件:

a)      假设日志:如果认为假设条件会引发项目风险,那么就应该把它们列作定量风险分析的输入。在定量风险分析期间,也可以建立模型来分析制约因素的影响

b)     估算依据:开展定量风险分析时,可以把用于项目规划的估算依据反映在所建立的变异性模型中。可能包括估算目的、分类、准确性、方法论和资料来源

c)      成本估算:提供了对成本变化性进行评估的起始点

d)     成本预测:包括项目的完工尚需估算 (ETC)、完工估算 (EAC)、完工预算(BAC) 和完工尚需绩效指数(TCP)。把这些预测指标与定量成本风险分析的结果进行比较,以确定与实现这些指标相关的置信水平

e)      持续时间估算:提供了对进度变化性进行评估的起始点

f)       里程碑清单:项目的重大事件决定着进度目标。把这些进度目标与定量进度风险分析的结果进行比较,以确定与实现这些目标相关的置信水平

g)     资源需求:提供了对变化性进行评估的起始点

h)     风险登记册:包含了用作定量风险分析的输入的单个项目风险的详细信息

i)       风险报告:描述了整体项目风险的来源,以及当前的整体项目风险状态

j)       进度预测:可以将预测与定量进度风险分析的结果进行比较,以确定与实现预测目标相关的置信水平

二、 工具

1.      专家判断:

2.      数据收集:访谈可用于针对单个项目风险和其他不确定性来源,生成定量风险分析的输入

3.      人际关系与团队技能:在由项目团队成员和其他相关方参加的专门风险研讨会中,配备一名熟练的引导者,有助于更好地收集输入数据

4.      不确定性表现方式:如果活动的持续时间、成本或资源需求是不确定的,就可以在模型中用概率分布来表示其数值的可能区间。概率分布可能有多种形式,最常用的有三角分布、正态分布、对数正态分布、贝塔分布、均匀分布或离散分布

5.      数据分析:

a)      模拟:在定量风险分析中,使用模型来模拟单个项目风险和其他不确定性来源的综合影响,以评估它们对项目目标的潜在影响。模拟通常采用蒙特卡洛分析。对成本风险进行蒙特卡洛分析时,使用项目成本估算作为模拟的输入;对进度风险进行蒙特卡洛分析时,使用进度网络图持续时间估算作为模拟的输入

b) 敏感性分析有助于确定哪些单个项目风险或其他不确定性来源对项目结果具有最大的潜在影响。敏感性分析的结果通常用龙卷风图来表示。每个要素按关联强度降序排列,形成典型的龙卷风形状

c) 决策树分析:用决策树在若干备选行动方案中选择一个最佳方案。在决策树中,用不同的分支代表不同的决策或事件,即项目的备选路径。每个决策或事件都有相关的成本和单个项目风险(包括威胁和机会)。决策树分支的终点表示沿特定路径发展的最后结果,可以是负面或正面的结果。注:决策树分析也被称为预期货币价值技术,关注书中图11-5中,决策节点、机会节点、路径净值决策树计算中,通常路径净值都是收益减成本,但是也可能直接用收益或成本,根据题目的具体描述。另外概率相加正常应该是100%,但是不排除一些题目中不足100%。

d)     影响图:是不确定条件下决策制定的图形辅助工具。它将一个项目或项目中的一种情境表现为一系列实体、结果和影响,以及它们之间的关系和相互影响

三、 输出

1.      项目文件更新:风险报告更新:反映定量风险分析的结果,通常包括:对整体项目风险敞口的评估结果、项目详细概率分析的结果、单个项目风险优先级清单、定量风险分析结果的趋势、风险应对建议
