制定进度计划是分析活动顺序、持续时间、资源需求和进度制约因素,创建进度模型,从而落实 项目执行和监控的过程。本过程的主要作用是,为完成项目活动而制定具有计划日期的进度模型。 本过程需要在整个项目期间开展。

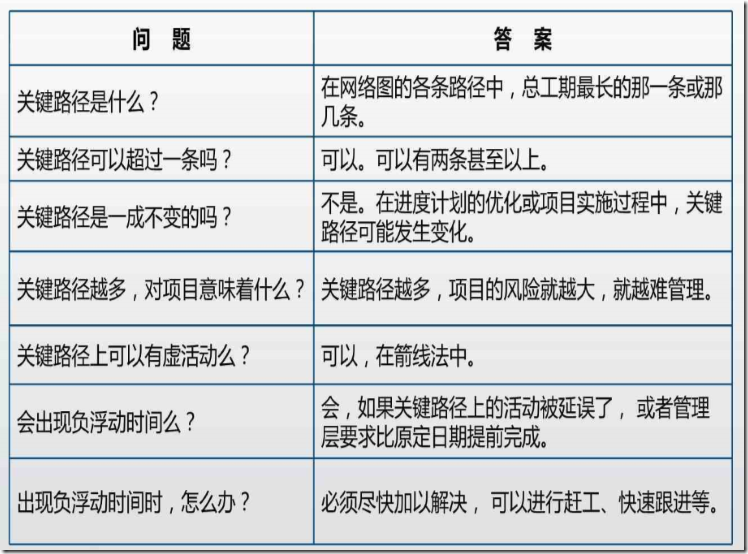

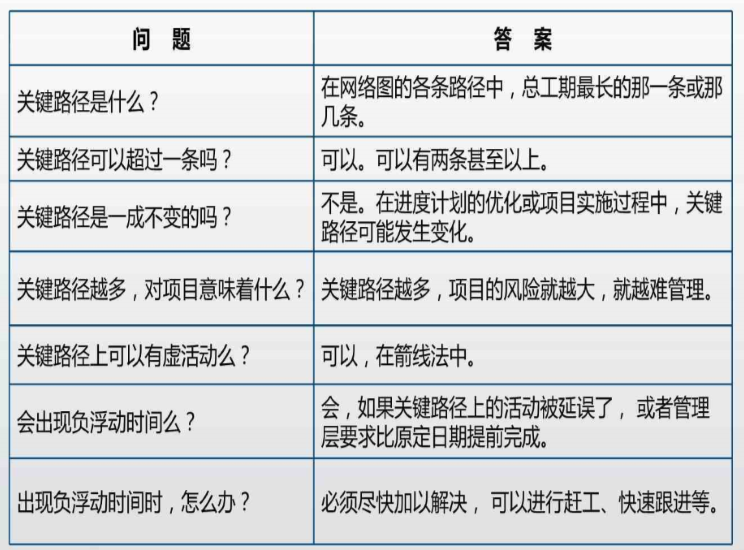

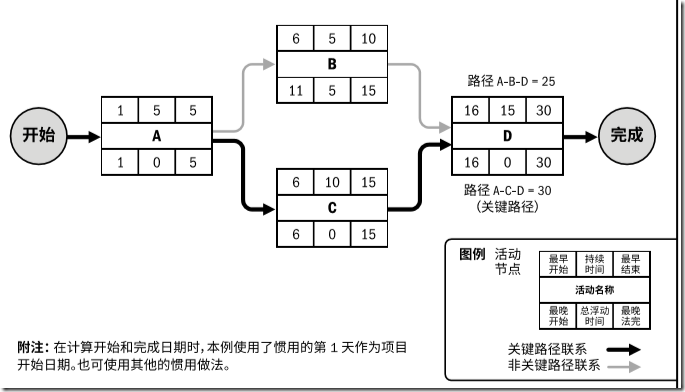

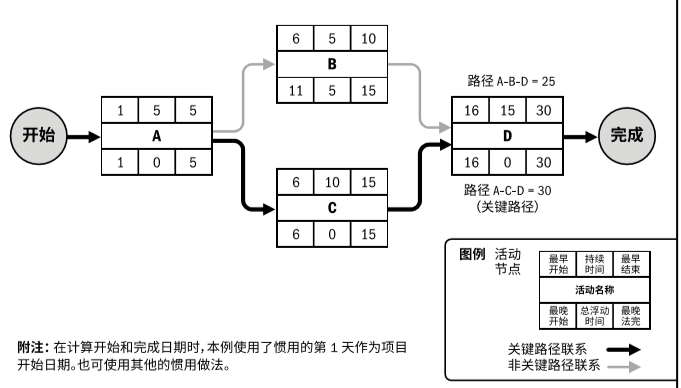

关键路径法



总浮动时间:所有活动最小的浮动时间,即灵活性最小的数值。等于LF-EF或LS-ES。

自由浮动时间:在不延误紧随活动的最早开始日期的情况下,该活动可以推迟的时间。仅适用网络图中只有一个活动与关键活动连接的时间管理。

资源平衡:为了在资源需求与资源供给之间取得平衡,根据资源制约因素对开始日期和完成日期进行调整的一种技术,需要改变进度计划。

资源平滑:对进度模型中的活动进行调整,从而使项目资源需求不超过预定的资源限制的一种技术,不需要改变进度计划。

赶工:通过增加资源,以最小的成本代价来压缩进度工期的一种技术。赶工只适用于那些通过增加资源就能缩短持续时间的,且位于关键路径上的活动。但赶工并非总是切实可行的,因它可能导致风险和/或成本的增加。

快速跟进:一种进度压缩技术,将正常情况下按顺序进行的活动或阶段改为至少是部分并行开展。快速跟进可能造成返工和风险增加,只适用于能够通过并行活动来缩短关键路径上的项目工期的情况。为加快进度而使用提前量通常会增加相关活动之间的协调工作量,并增加质量风险。快速跟进还有可能增加项目成本。
