过程定义:根据资源估算的结果,估算完成单项活动所需工作时段(period)数的过程。
过程作用:确定完成每个活动所需花费的时间量,为制定进度计划过程提供主要输入。
2、估算活动持续时间的常用工具:类比估算
1)属于专家判断的一种。
2)参考过去项目历史数据,估算本项目。
3)在早期信息不足时使用,是一种粗略的估算方法,是一种自上而下的估算方法。
4)优点:成本低、比较快。缺点:准确率不高。
3、估算活动持续时间的常用工具:参数估算
利用历史数据之间的统计关系和其他变量估算,涉及计算公式。类比估算与参数估算两者相比:
共同点,都是要参考历史数据的。
不同点,参数估算涉及每单位、变量、计算公式等。比类比估算准确。
4、估算活动持续时间的常用工具:三点估算
考虑估算中的不确定性和风险,提高估算的准确性。
基于三点的假定分布计算出期望持续时间,并说明期望持续时间的不确定区间。最乐观、最悲观、最可能,计算出期望值,也叫均值,表示50%的概率完成活动的时间。
1)基于贝塔分布,这个概念源自计划评审技术(PERT):
给出三个值,最乐观、最可能、最悲观,期望值/均值=(乐观+4*最可能+悲观)/6
标准差=(悲观-乐观)/6
2)基于三角分布
期望值/均值=(乐观+最可能+悲观)/3
贝塔分布,是PMOK中三点估算的缺省公式。

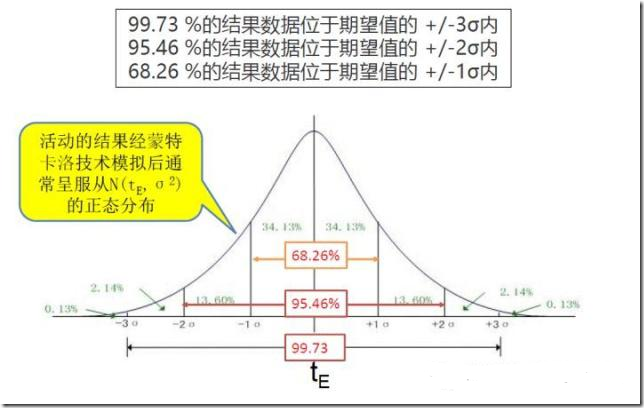

三点估算结合正态分布图
68.26%的结果数据位于均值的正负1西格玛内;
95.46%的结果数据位于均值的正负2西格玛内;
99.73%的结果数据位于均值的正负3西格玛内。
(要背下来,必考题)
例:
某活动的工期最乐观估算6天,最悲观估算30天,最可能估算为9天,那么:
1)8至16天内完成该活动的概率的是多少?
A.68.26%
B.95.46%
C.99.73%
D.97.73%
解答:
均值=(6+4*9+30)/6=12天;标准差/西格玛(30-6)/6=4天;
正负1西格玛,8天~16天,这个区间完成活动的概率是68.26%
正负2西格玛,4天~20天,这个区间完成活动的概率是95.46%正负3西格玛,0天~24天,这个区间完成活动的概率是99.73%
这道题的问题 8 至 16 天完成,正好落在正负 1 西格玛的区间,答案 A。
2)在20天内完成该活动的概率是多少?
A.68.26%
B.95.46%
C.99.73%
D.97.73%
解答:
20天,是正的2西格玛位置上
50%+95.46%/2=97.73%,答案D。
